江西新立基瀝青有限公司九江化工基地作為公司上半年基建項目的重頭戲,目前正如火如荼地進行。

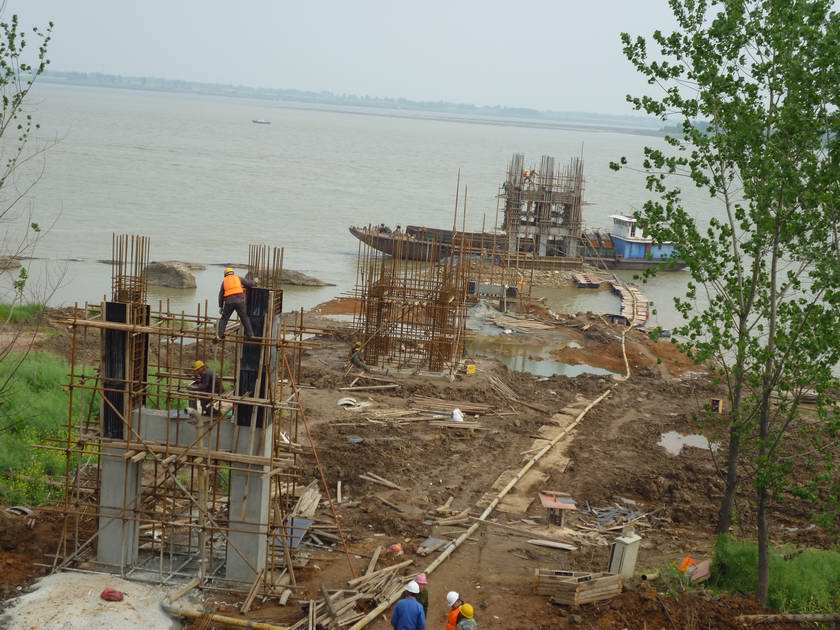

施工方面,上周施工的重點是聯系梁和立柱。截止上周末,最前沿閥室平臺第二段聯系梁和立柱澆筑完畢,正在搭腳手架和模板,澆筑最上層的立柱和承臺;第二個墩臺下端聯系梁和立柱澆筑完畢,等待向上綁扎鋼筋;第三個墩臺鋼筋綁扎完畢,等待安置模板后澆筑;第四個墩臺鋼筋綁扎完畢,正在安置模板,也已澆筑完畢。
設計方面,設計院于上周二將碼頭鋼引橋圖紙(白圖)提交給公司技術負責人,并已分發給施工單位和監理單位,施工單位開始下料。關于堤壩上的橫梁原設計高程比實際地面高程低1.2米的問題,經過技術負責人與設計院反復商討,設計院于上周日同意修改堤壩上的橫梁設計,將橫梁和路面整體向上提升1.2米,鋼引橋擱置面做相應調整。
